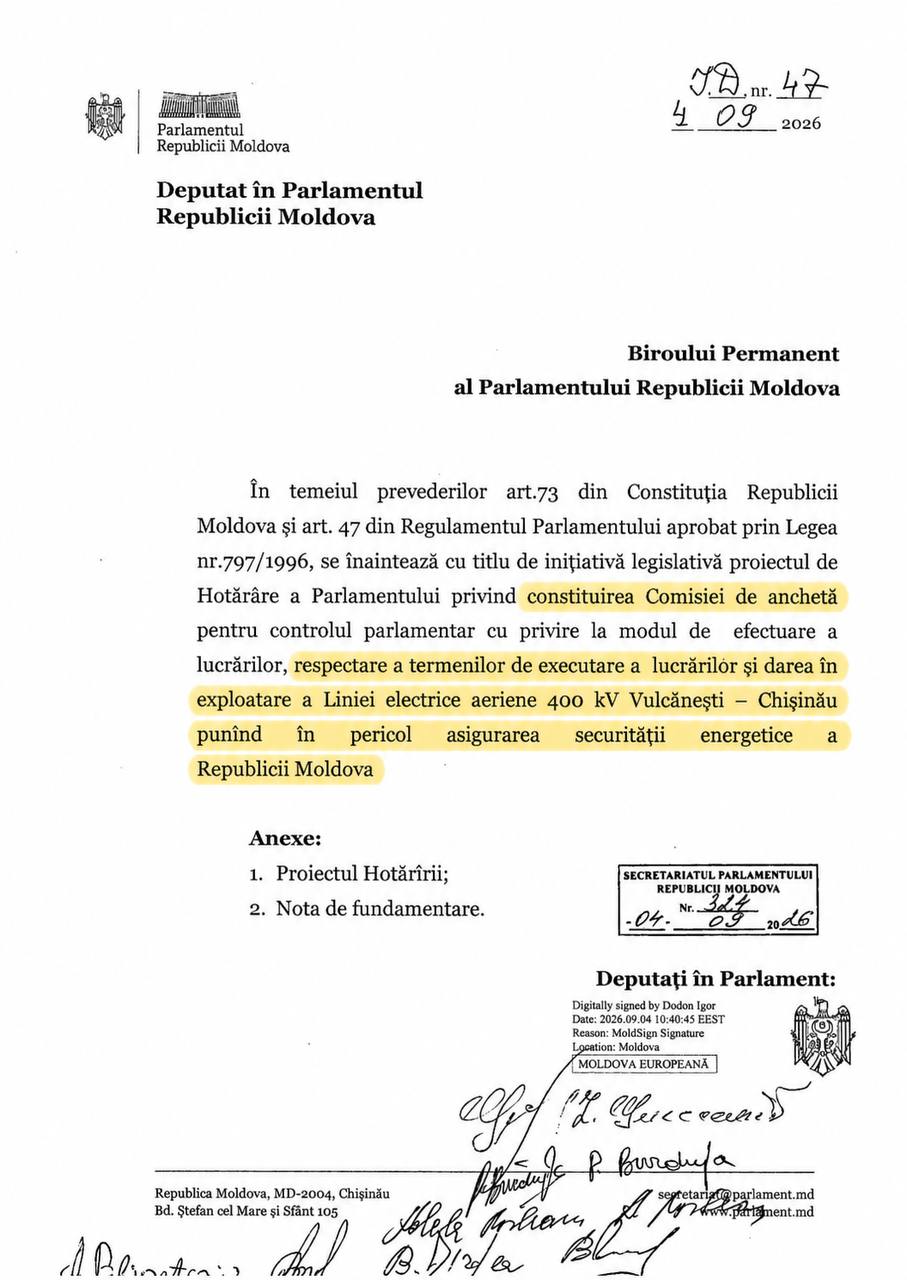

Deputații socialiști au cerut constituirea unei comisii parlamentare de anchetă privind situația liniei electrice aeriene de 400 kV Vulcănești–Chișinău, a cărei punere în funcțiune a fost amânată în repetate rânduri. Inițiativa legislativă a fost înregistrată în Parlament pe 4 septembrie.
Potrivit documentului, comisia urmează să verifice modul în care au fost executate lucrările, dacă au fost respectate termenele stabilite și de ce un obiectiv energetic strategic nu a fost încă dat în exploatare comercială. Autorii inițiativei afirmă direct că tergiversarea proiectului „pune în pericol asigurarea securității energetice a Republicii Moldova”.
Socialiștii propun constituirea unei comisii din șapte deputați, care să poată examina documentele, audia persoanele responsabile și implica experți de profil. Raportul final al anchetei ar urma să fie prezentat Parlamentului în termen de 30 de zile.

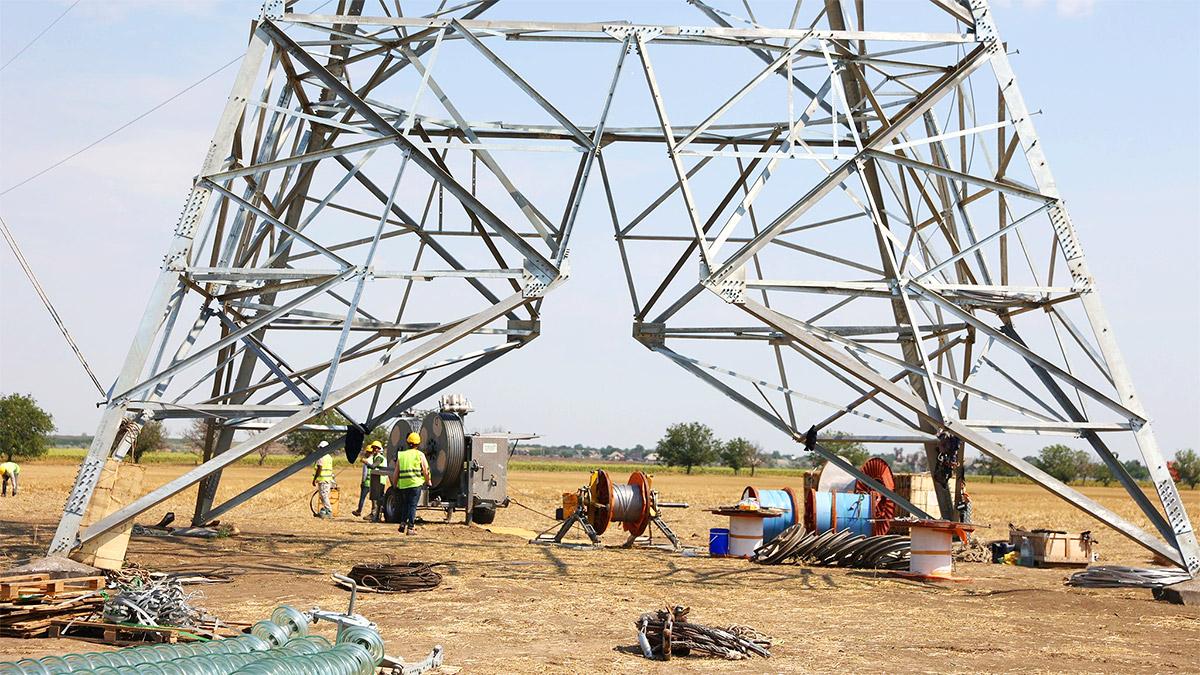

Inițiativa vine după o nouă depășire a termenelor anunțate de autorități. Inițial, proiectul trebuia finalizat până la sfârșitul anului 2025. Ulterior, au fost vehiculate luna mai 2026, sfârșitul lunii iunie, iar apoi punerea în funcțiune era așteptată până pe 27 august. Linia însă nu a fost dată nici până acum în exploatare comercială.
La 1 iulie, ministrul Energiei, Dorin Junghietu, a anunțat finalizarea lucrărilor de construcție și a precizat că linia se află în etapa de testare. Atunci, el susținea că exploatarea comercială urma să înceapă până la sfârșitul lunii august. Proiectul, în valoare de 61 de milioane de euro, este finanțat de Banca Mondială, iar aproximativ 27 de milioane de euro din această sumă revin nemijlocit construcției liniei Vulcănești–Chișinău.
În august însă, s-a aflat despre o defecțiune la unul dintre transformatoarele de curent de la stația Chișinău. Fără acest echipament, linia nu poate fi conectată integral și nu poate fi dată în exploatare comercială. Transformatorul a fost trimis producătorului din Spania pentru reparații și verificări suplimentare.
La începutul lunii septembrie, Junghietu a recunoscut că autoritățile nu pot anunța deocamdată o nouă dată exactă pentru punerea în funcțiune. Potrivit ministrului, în timpul verificărilor suplimentare efectuate în Spania au fost depistate noi defecțiuni, iar transformatorul este așteptat în Republica Moldova abia spre sfârșitul lunii septembrie.
Ministerul Energiei a declarat că opoziția are dreptul să solicite verificarea proiectelor de interes public. Instituția a precizat că este pregătită să ofere comisiei parlamentare toate informațiile necesare, dacă înființarea acesteia va fi susținută de majoritatea deputaților.
